令和6年度 秋期 プロジェクトマネージャ試験 午前II 問6
マネジメント進捗管理
この問題は2024(R6)秋 プロジェクトマネージャ 午前IIに出題されたものです。出題時点の法令・制度に基づく内容のため、現行の内容と一致しない場合があります。
本ページの問題文・選択肢は、原本の体裁を Web 表示用に正規化しています(改行・記号・数式・図表参照の調整)。設問の趣旨および正解に影響する変更は加えていません。
四つのアクティビティ A〜D によって実行する開発プロジェクトがある。図は, 各アクティビティの PDM(プレシデンスダイアグラム法)における依存関係を表す。条件に従ってアクティビティを実行するとき, この開発プロジェクトの最少所要日数は何日か。
〔条件〕
- 各アクティビティは, 最終3日間に, 連続して試験設備を使用する。
- 試験設備は1台であって, 同時に複数のアクティビティが使用することはできない。
- 試験設備以外の資源にアクティビティ間の競合はない。

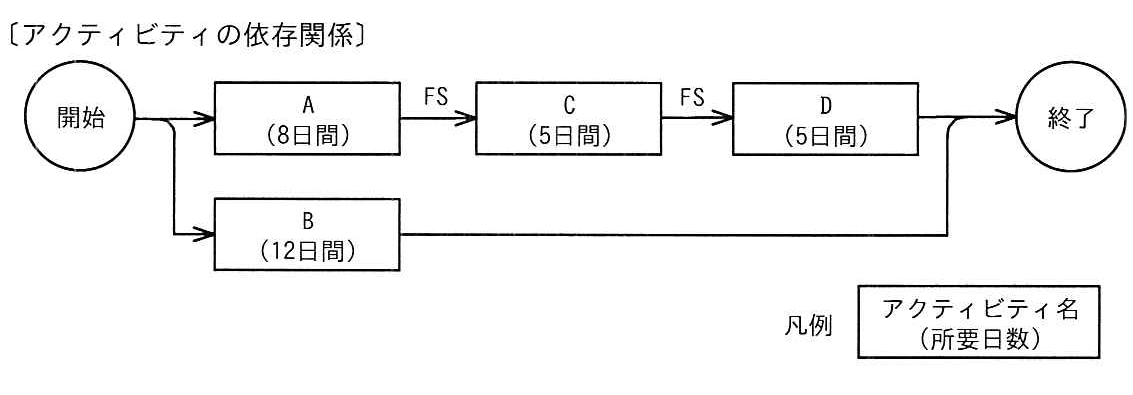

図の説明テキスト
タイトル: 〔アクティビティの依存関係〕
ノードと遷移(矢印)の関係:
- 「開始」から「A (8日間)」および「B (12日間)」へ矢印が伸びている。
- 「A (8日間)」から「C (5日間)」へ矢印が伸びており、矢印の上に「FS」と記載されている。
- 「C (5日間)」から「D (5日間)」へ矢印が伸びており、矢印の上に「FS」と記載されている。
- 「D (5日間)」から「終了」へ矢印が伸びている。
- 「B (12日間)」から「終了」へ矢印が伸びている。
凡例: 四角い枠の上段が「アクティビティ名」、下段が「(所要日数)」であることを示している。
解答・解説を読む
正解: 選択肢イ
本問は、PDM(プレシデンスダイアグラム法)における依存関係と、リソース(試験設備)の制約を考慮し、プロジェクトの最短所要日数を求める問題です。
設備のスケジューリングと競合回避
各アクティビティは最終3日間に連続して試験設備(1台のみ)を使用します。複数のアクティビティが同時に試験設備を使用できないため、期間が重複する場合はどちらかのアクティビティの開始(または試験期間)を遅らせて競合を回避する必要があります。
図に示された依存関係(アクティビティが並行して進むルートなど)において、各ルートの所要日数と試験設備の使用期間をシミュレーションします。
競合が発生した場合、クリティカルパス(余裕のない経路)側のアクティビティを優先して試験設備を割り当て、余裕のある経路側を遅らせることで、プロジェクト全体の完了日数を最短に抑えることができます。
すべての競合を最適に調整し、依存関係を満たした上でシミュレーションを進めると、最終工程が完了するのは 19日目 となります。
各選択肢の解説
- ア 18: リソースの競合を完全に回避できていないか、特定の制約を無視した場合の誤った日数です。
- イ 19: 正解です。試験設備の競合を適切に回避し、最短でプロジェクトを完了させた場合の日数です。
- ウ 20: 優先すべきでないアクティビティを先に実行した結果、無駄な待機時間が発生して全体が遅延した場合の日数です。
- エ 21: スケジューリングの優先順位を誤り、複数の工程で連鎖的に遅れが生じた場合の誤った日数です。
